مبنای محاسبه خسارت، نرخ تورم ماهانه اعلامشده توسط مرکز آمار ایران میباشد

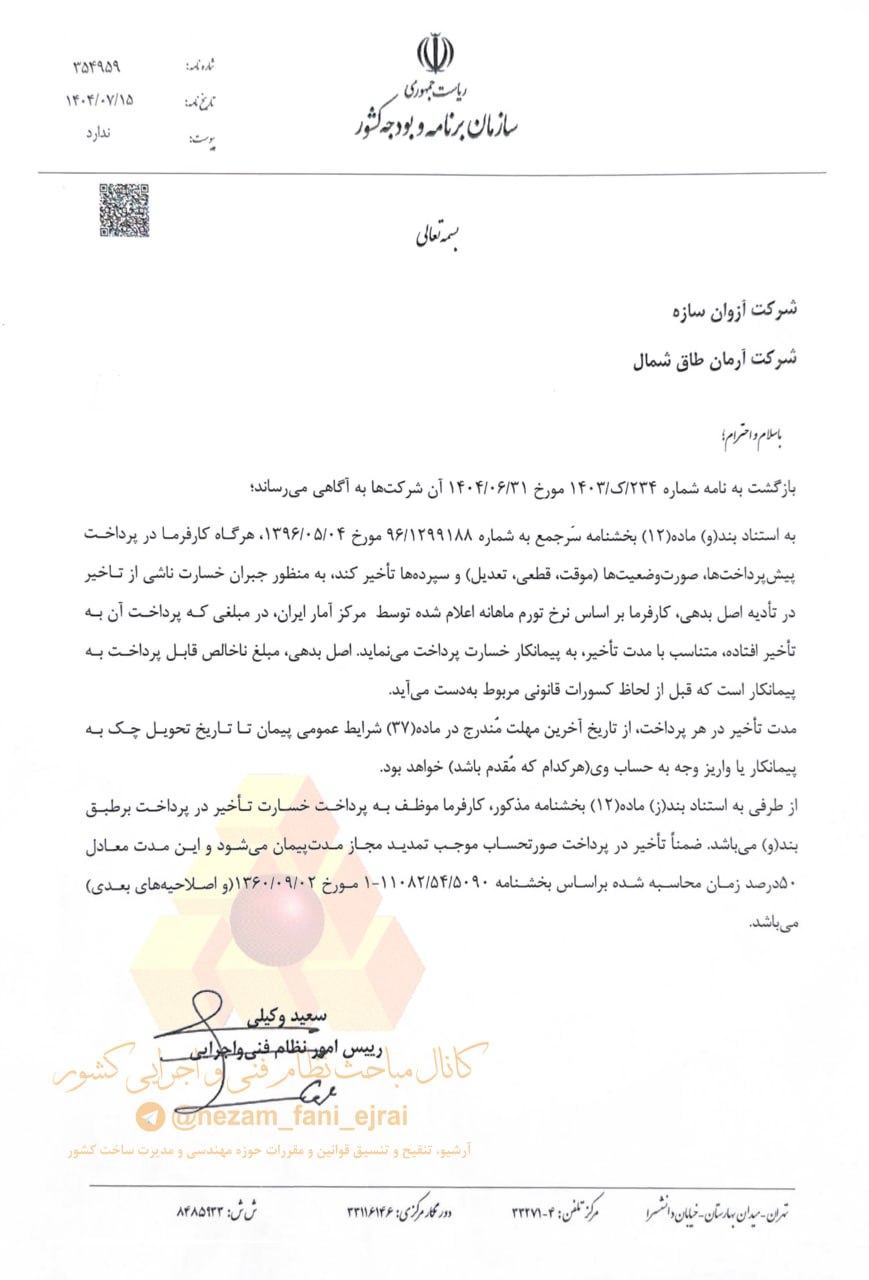

تاریخ تنظیم نامه: ۱۴۰۴/۰۷/۱۵
کارفرما درصورت تأخیر در پرداخت پیشپرداخت، صورت وضعیتهای موقت یا قطعی، تعدیل و سپردهها، موظف به پرداخت خسارت تأخیر است
مبنای محاسبه خسارت، نرخ تورم ماهانه اعلامشده توسط مرکز آمار ایران میباشد
اصل بدهی برای محاسبه خسارت، مبلغ ناخالص قابل پرداخت به پیمانکار پیش از کسورات قانونی است
مدت تأخیر از تاریخ پایان مهلت مندرج در ماده ۳۷ شرایط عمومی پیمان تا زمان تحویل چک یا واریز وجه (هرکدام زودتر باشد) محاسبه میشود
طبق بند (ز) ماده ۱۲، پرداخت خسارت تأخیر توسط کارفرما الزامی است و جنبه اختیاری ندارد
تأخیر در پرداختها موجب تمدید مدت مجاز پیمان میشود
میزان تمدید مدت پیمان برابر است با ۵۰٪ زمان تأخیر محاسبهشده طبق بخشنامه۱۱۰۸۲/۵۴/۵۰۹۰-۱ مورخ ۱۳۶۰/۰۹/۰۲ و اصلاحیههای بعدی آن
